2019年一级造价工程师《案例分析》真题深度解析与备考启示

一级造价工程师考试被誉为工程经济领域的“硬骨头”,其中《建设工程造价案例分析》(简称“案例”)更是以题型综合、计算量大、逻辑性强著称。2019年的案例考试因其对全过程造价管理的全面考察,成为了很多的考生回顾与复盘的重要节点。
这篇文章将围绕2019年一级造价师案例答案考点进行梳理,通过典型题目解析、数据对比表格及备考策略建议,帮助考生深入理解出题逻辑,提升实战能力。
2019年案例考试整体概况
2019年的一级造价工程师案例考试延续了“重基础、强应用、考细节”的特点。全卷共6道大题,满分120分,要求考生具备以下核心能力:
1. 工程计价基础:包括工程量计算、计价规范应用、调价公式等。
2. 合同管理:索赔计算、预付款扣回、进度款支付等。
3. 财务分析:资金时间价值、盈亏平衡分析、敏感性分析。
4. 招投标与合同:评标方法、合同类型选择、风险分担。
注:根据官方规定,考试结束后,试题及参考答案由住房和城乡建设部执业资格注册中心统一发布,但具体评分细则因地区略有差异。以下内容基于公开真题回忆版及主流培训机构解析整理。
典型考点解析与答案逻辑推导
考点1:工程量清单与综合单价分析
题目背景:某土建工程,招标人提供工程量清单,投标人需计算综合单价,并考虑风险费用。
核心逻辑:
1. 人工、材料、机械台班单价确定:注意是否包含管理费、利润。
2. 风险幅度:材料价格波动超过±5%时,超过部分进行调整。
3. 综合单价组成:直接费+管理费+利润+风险费。

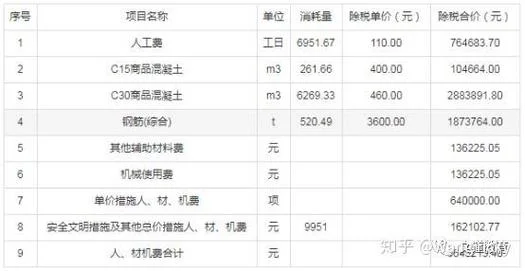

数据说明表1:2019年案例常见综合单价构成要素示例
| 费用项目 | 计算公式 | 2019年典型取值参考 | 备注 |
|---|---|---|---|
| 人工费 | ∑(人工工日×单价) | 80-120元/工日 | 根据工种不同 |
| 材料费 | ∑(材料用量×单价) | 视具体材料而定 | 注意损耗率 |
| 机械费 | ∑(机械台班×单价) | 按定额或市场询价 | 含折旧、安拆费 |
| 管理费 | (人工+材料+机械)×费率 | 8%-15% | 企业自定 |
| 利润 | (人工+材料+机械+管理)×费率 | 5%-10% | 企业自定 |
| 综合单价 | 上面这些五项之和 | -- | 含风险费用 |
解题技巧:在计算综合单价时,务必先确认“基准价格”与“投标报价”的差异,若题目要求考虑价格波动风险,需明确风险幅度(如5%),并在结算时实施调整。
考点2:工程索赔与合同价款调整
题目背景:施工过程中,因业主原因导致停工3天,承包商提出工期和费用索赔。,设计变更导致工程量增加10%。
核心逻辑:
1. 索赔成立条件:非承包商原因 + 造成实际损失 + 在索赔时效内提出。
2. 费用索赔:人工窝工费(按人工单价×窝工天数,不含利润)、机械闲置费(按折旧费或租赁费,不含运转费)。
3. 工程量变更:超过合同约定幅度(如15%)的部分,其综合单价可调整。

数据说明表2:2019年案例索赔计算关键参数
| 索赔类型 | 计算依据 | 2019年典型处理原则 | 注意事项 |
|---|---|---|---|
| 人工窝工费 | 窝工人数 × 窝工单价 × 天数 | 仅计人工费,不计管理费、利润 | 需有签证支持 |
| 机械闲置费 | 机械台班折旧费/租赁费 × 天数 | 自有机械计折旧,租赁机械计租金 | 不含燃料动力费 |
| 工期索赔 | 关键线路上的延误天数 | 仅关键工作延误可索赔工期 | 非关键工作需考虑总时差 |
| 措施费调整 | 按合同约定或实际发生 | 若为总价包干,一般不调整 | 除非合同另有规定 |
解题技巧:区分“直接费索赔”与“间接费索赔”。业主原因导致的停工,只索赔直接损失(人工、机械闲置),不索赔利润;而设计变更导致的工程量增加,则可索赔相应利润。
考点3:财务分析中的资金时间价值
题目背景:某项目期初投资1000万元,每年净收益200万元,寿命期10年,基准收益率为10%,求财务净现值(FNPV)和财务内部收益率(FIRR)。
核心逻辑:
1. FNPV计算:将各年净现金流量折现到建设期初,求和。
2. FIRR计算:使FNPV=0的折现率,采用试插法。
数据说明表3:财务分析常用系数表(i=10%)
| 系数名称 | 符号 | 公式 | 2019年考题常用值 |
|---|---|---|---|
| 年金现值系数 | (P/A, 10%, 10) | [(1+10%)^10 - 1] / [10% × (1+10%)^10] | 6.1446 |
| 复利现值系数 | (P/F, 10%, n) | 1 / (1+10%)^n | 第1年: 0.9091, 第10年: 0.3855 |
| 资本回收系数 | (A/P, 10%, 10) | 1 / (P/A, 10%, 10) | 0.1627 |
解题技巧:考试中常给出部分系数值,需准确识别并代入公式。对于FIRR,若试算两个利率i1和i2,使FNPV(i1)>0, FNPV(i2)<0,则可用线性插值法近似求解。
2019年案例考试趋势分析
通过对2019年真题答案的复盘,以下趋势:
1. 全过程造价管理融合:不再单独考查某一环节,而是将招投标、合同、计价、结算串联起来,考查考生对项目全生命周期的理解。
2. 细节决定成败:如小数点保留位数、单位换算(万元与元)、税率转变(增值税率从16%降至13%的过渡期应用),这些细节直接影响得分。
3. 政策敏感性增强:2019年正值增值税改革深化期,考题中涉及增值税进项税额抵扣、简易计税方法选择等内容,要求考生密切关注国家财税政策变化。
备考建议与总结
针对“2019年一级造价师案例答案”的学习,考生应做到:
1. 回归教材,夯实基础:案例考试的所有考点均源于教材,务必熟练掌握工程量计算规则、计价规范、合同法等基础知识。
2. 真题演练,举一反三:不仅要看答案,更要理解答案背后的逻辑。建议将2019年真题与其他年份真题对比,找出常见考点的变式。
3. 注重计算,提高准确率:案例考试计算量大,平时练习时应采用计算器,并养成检查单位、小数点的习惯。
4. 关注政策,更新知识:特别是增值税、新定额、新清单规范等政策变化,需及时纳入复习范围。
打个总结:
2019年一级造价工程师案例考试虽已成为历史,但其蕴含的出题规律和解题思路对当前备考仍有关键参考价值。通过深入解析真题答案,掌握核心考点,结合科学的备考方法,考生定能在未来的考试中取得优异成绩。
